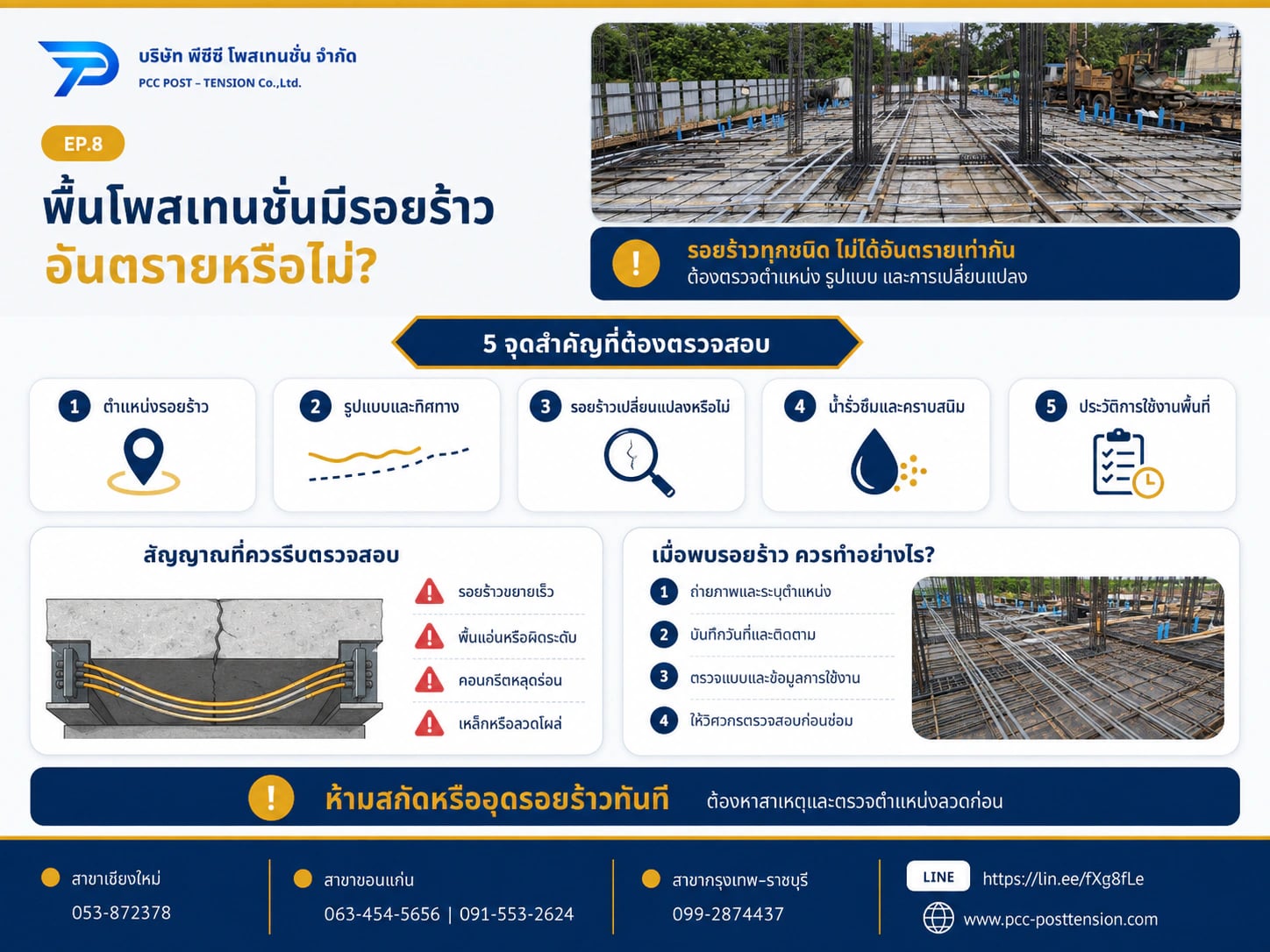

สรุปก่อนเริ่ม
- ตรวจงานก่อนเทง่ายและปลอดภัยกว่าการแก้หลังปิดงาน
- เทียบผลดึงลวดและเอกสารกับข้อกำหนดโครงการ
- บันทึกรอยร้าว น้ำรั่ว การแอ่น และการสั่นที่เปลี่ยนแปลง
- หยุดเจาะทันทีหากยังไม่ยืนยันแนวลวด
ตรวจอะไรบ้างก่อนเทคอนกรีต
ตรวจแนวและระดับลวด จุดยึด หัวดึง เหล็กเสริม ช่องเปิด งานระบบ ความสะอาด และความมั่นคงของแบบหล่อกับค้ำยัน เทียบกับแบบอนุมัติ
ใช้ภาพถ่ายที่ระบุตำแหน่งและรายการตรวจร่วมกัน เพราะส่วนสำคัญจำนวนมากจะมองไม่เห็นหลังเท
ตรวจหลังเทและหลังดึงลวด
ตรวจบันทึกคอนกรีต ผลทดสอบ เงื่อนไขก่อนดึง และผลดึงจริง รวมถึงหัวดึง ขอบพื้น รอยต่อ และบริเวณช่องเปิด
รอยที่พบต้องจำแนกจากตำแหน่ง รูปแบบ ขนาด และการเปลี่ยนแปลงตามเวลา ไม่ควรเหมารวมว่ารอยทุกชนิดมีสาเหตุเดียวกัน
สัญญาณระหว่างใช้งานที่ควรตรวจเพิ่ม
ควรแจ้งผู้รับผิดชอบเมื่อพบรอยที่กว้างหรือยาวขึ้น น้ำรั่วซ้ำ การแอ่นหรือสั่นผิดปกติ ผิวคอนกรีตหลุด บริเวณหัวดึงเสียหาย หรือมีการเพิ่มน้ำหนักและเจาะพื้นโดยไม่อยู่ในแบบ
ถ่ายภาพพร้อมสเกล บันทึกวันเวลา ตำแหน่ง และการใช้งานบริเวณนั้น จะช่วยให้วิศวกรประเมินได้ตรงกว่าเพียงส่งภาพระยะใกล้
เมื่อพบสิ่งผิดปกติควรทำอย่างไร
จำกัดพื้นที่หรือภาระใช้งานตามความเหมาะสม เก็บข้อมูล และติดต่อวิศวกรหรือผู้รับผิดชอบโครงการ ไม่ควรอุดรอยหรือปิดฝ้าก่อนบันทึกสภาพ
หากเกี่ยวกับการเจาะหรือตัด ให้หยุดงานและตรวจแบบบันทึกจริงร่วมกับการสำรวจหน้างานก่อน
บทความนี้เป็นแนวทางคัดกรอง ไม่ใช้แทนการตรวจโครงสร้าง ณ สถานที่จริงหรือคำสั่งของวิศวกรโครงการ
เช็กลิสต์ก่อนส่งให้ทีมประเมิน
- แบบอนุมัติและแบบบันทึกจริง
- บันทึกก่อนเท
- ผลทดสอบคอนกรีตและผลดึงลวด
- ภาพหัวดึง ช่องเปิด และรอยต่อ
- บันทึกรอยและการเปลี่ยนแปลง
- ประวัติการเจาะและเพิ่มน้ำหนัก
FAQ
คำถามที่พบบ่อย
รอยร้าวทุกเส้นอันตรายหรือไม่?+
สรุปจากการมองเพียงอย่างเดียวไม่ได้ ต้องพิจารณารูปแบบ ตำแหน่ง การเปลี่ยนแปลง และข้อมูลโครงสร้างร่วมกัน
น้ำรั่วแปลว่าโครงสร้างเสียหายหรือไม่?+
อาจเกี่ยวกับรอยต่อ งานกันซึม ช่องเปิด หรือรอยในพื้น จึงต้องหาต้นทางก่อนเลือกวิธีซ่อม
ใช้เครื่องสแกนก่อนเจาะเพียงพอไหม?+
ควรตรวจทั้งแบบบันทึกจริง ขอบเขตงาน และผลสำรวจหน้างานโดยผู้มีความรู้ ไม่อาศัยเครื่องมือหรือข้อมูลอย่างใดอย่างหนึ่งเพียงลำพัง
